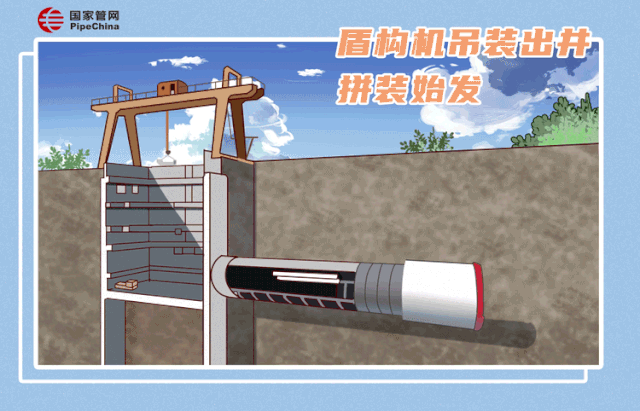

首先是建设始发竖井和接收竖井,完成后在始发竖井内拼装盾构机,随后开始隧道主体的掘进施工。

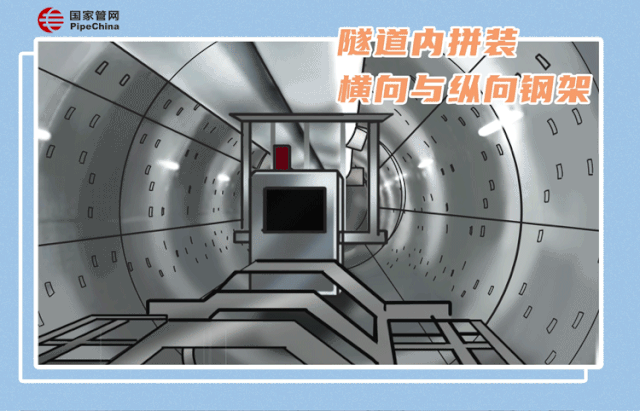

盾构机掘进过程中,在后端同时开展隧道环片安装和支撑钢架拼装。随钢架施工过程中,同步铺设运输轨道,用以运输钢管。隧道主体完工后,保留隧道通风管、水电、监测等临时设施。

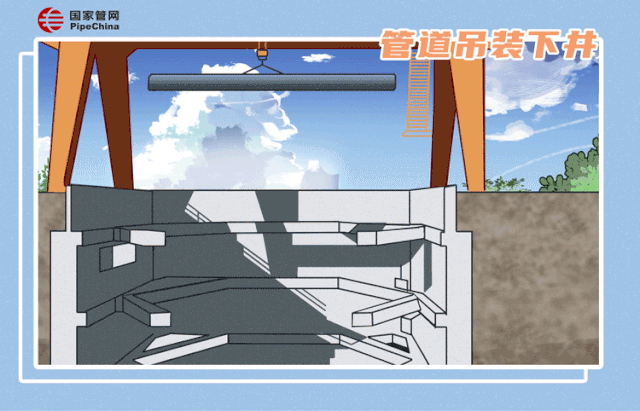

管道在地面完成喷砂、除锈后,从始发井将管道吊装下井。

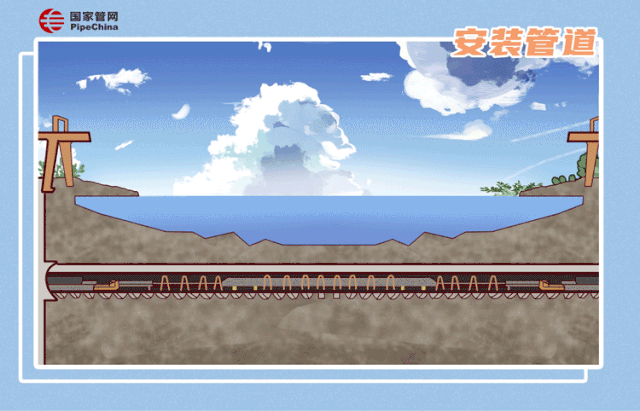

管道由始发竖井向接收竖井一侧运输,倒退布管。管道布置到隧道中部后,从管道中部向两侧竖井方向同时进行焊接、无损检测、防腐补口作业施工。

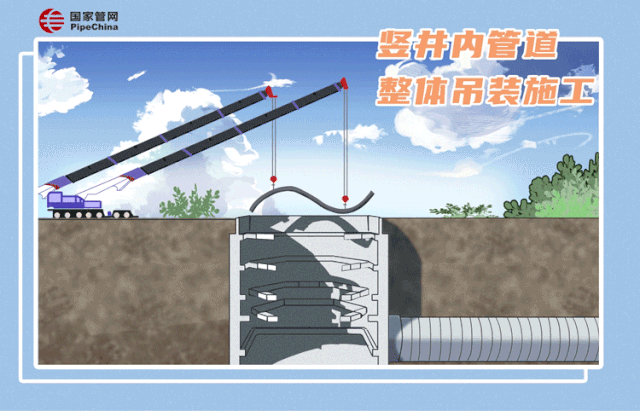

隧道内管道施工完成之后,开始竖井内管道组装、地面埋地段管道和固定墩的施工。

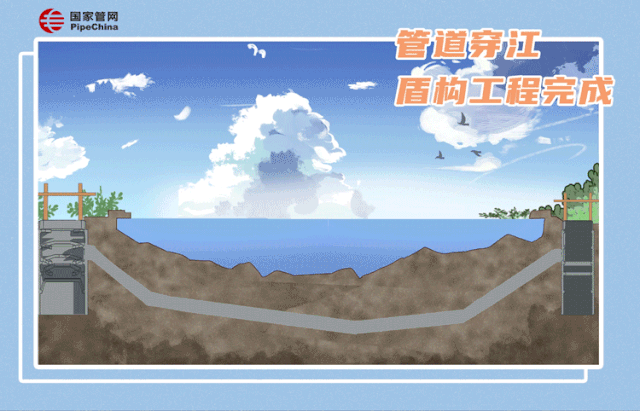

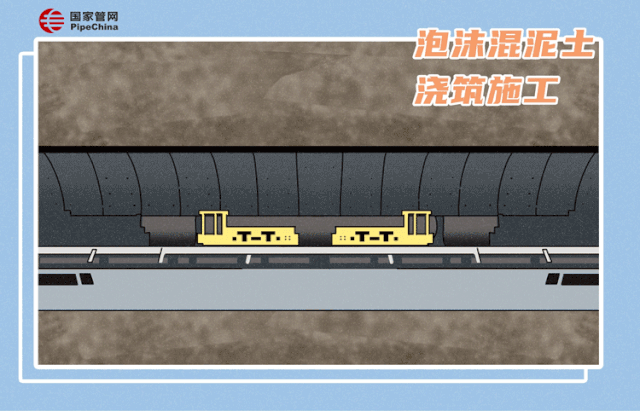

管道安装完成并试压合格后,开始泡沫混泥土浇筑施工,泡沫混泥土在隧道外地面拌制完成后,由两端竖井运输至隧道内,从隧道中部同时向两端竖井方向分层分部浇筑。
